Permíteme que te cuente algo que debería ser obvio pero que nadie dice en voz alta: el proyecto que te entregan cuando empiezas una obra no es el proyecto que vas a construir.
Léelo otra vez. Porque cuando lo interiorices de verdad, todo empezará a tener más sentido.
El proyecto constructivo es, en teoría, el documento que define exactamente qué hay que construir, cómo, con qué materiales, y en qué plazo. Es el resultado de meses (a veces años) de trabajo de ingenieros proyectistas que han diseñado, calculado y redactado cada detalle.
En la práctica, es un documento que tiene errores. Siempre. Sin excepción. Y no porque los proyectistas sean malos — que algunos lo son, no nos engañemos — sino porque proyectar una obra desde un despacho y ejecutarla en campo son dos realidades fundamentalmente diferentes.
El proyecto de obra es como las instrucciones de IKEA: necesario, incompleto, y a veces directamente incorrecto. Pero a diferencia de IKEA, aquí no puedes llamar al servicio de atención al cliente. Bueno, sí puedes (se llama dirección de obra), pero tardan más en contestar y a veces la respuesta es "aplique usted su buen criterio".
Vamos a ver qué hay dentro de esa caja.
Las partes del proyecto que necesitas conocer
Un proyecto constructivo tiene una estructura más o menos estandarizada. Estos son los documentos principales y lo que de verdad tienes que saber de cada uno.
La Memoria: Es el documento narrativo. Explica qué se va a hacer, por qué, y cómo. Tiene dos partes: la memoria descriptiva ("vamos a construir un puente porque hay un río y la gente quiere cruzarlo") y la memoria constructiva ("el puente será de hormigón pretensado, con pilas de cimentación profunda..."). La memoria es útil para entender la filosofía del proyecto. Para construir, no tanto. En la práctica suele estar redactada por alguien que no va a pisar la obra jamás, con frases como "las obras objeto del presente proyecto consisten en la ejecución de las actuaciones necesarias para la consecución de los objetivos planteados". Que no dice absolutamente nada.
Los Anejos: Son los documentos técnicos de detalle. Geología, hidrología, cálculos estructurales, trazado, movimiento de tierras, firmes, drenaje, señalización, servicios afectados, expropiaciones, plan de obra, gestión de residuos... Puede haber 20, 30, o más anejos dependiendo de la complejidad.
Aquí está uno de los secretos mejor guardados de la obra: los anejos contienen información que puede salvarte o hundirte. Algunos que conviene mirar con lupa:
- Geotecnia: qué hay debajo del suelo. Te dice si el terreno que vas a excavar es lo que esperabas o si vas a encontrarte con roca donde decía que había tierra. Si este anejo tiene 3 páginas, prepárate para sorpresas.
- Hidrología y drenaje: por dónde va el agua. Crucial y frecuentemente subestimado.
- Estructuras: cálculos, armados, detalles constructivos.
- Firmes: capas, espesores, materiales.
- Servicios afectados: te dice (en teoría) dónde están las tuberías de gas, los cables eléctricos y las conducciones de agua que NO puedes tocar.
- Plan de obra: el planning teórico. Nota: es teórico. MUY teórico.
- Estudio de seguridad y salud, gestión de residuos, impacto ambiental, expropiaciones...
Cada anejo es un mundo. Algunos son exhaustivos. Otros parecen escritos la noche antes de la entrega.
Los Planos: El lenguaje universal de la obra. Son tu biblia: la representación gráfica de lo que tienes que construir, y lo que usas todos los días. Planta, perfil, secciones tipo, detalles constructivos. Un buen juego de planos te permite construir sin necesidad de leer otra cosa. Un mal juego de planos te obliga a interpretar, suponer, y llamar al proyectista cada dos días. Lo que deberías saber:
- Nunca están completos. Siempre hay un detalle que falta, una cota que no está, un encuentro que nadie dibujó.
- A veces se contradicen entre sí. El plano de planta dice una cosa, el de sección dice otra. ¿Cuál vale? Depende del pliego (normalmente, prevalece el de mayor detalle).
- Las escalas importan. Un plano a 1:5000 no te da la misma información que uno a 1:50. Pedir detalles a escala adecuada al proyectista es una batalla que ganarás... a veces.
- Mira las fechas. Si ves planos con fechas de revisión de hace tres años en un proyecto que se licitó hace seis meses, desconfía. Significa que alguien ha reutilizado planos de otro proyecto sin actualizarlos. Y eso significa errores.
- Los planos "as-built" no existen al principio. Lo que construyes nunca es exactamente lo que está en el plano. Y documentar esas diferencias es tu responsabilidad.
El Pliego de Prescripciones Técnicas Particulares (PPTP): Este documento es el contrato técnico de tu obra. Y es probablemente el más importante y menos leído de todo el proyecto. El PPTP define:
- Las características que deben cumplir los materiales.
- Los procedimientos de ejecución.
- Los criterios de aceptación y rechazo.
- Las tolerancias admisibles.
- Los ensayos a realizar.
- Cómo se miden y abonan las unidades de obra.
Este último punto es CLAVE. La definición de medición y abono del PPTP te dice exactamente qué te van a pagar y cómo. Si dice "se medirá por metros cúbicos teóricos según secciones tipo del proyecto", te van a pagar el volumen teórico, no el real. Si dice "se medirá sobre perfil real del terreno", te van a pagar lo que realmente muevas. La diferencia entre perfil teórico y perfil real puede ser de miles de euros.
Consejo de alguien que aprendió por las malas: lee el PPTP ANTES de empezar a construir. Todo el PPTP. Sí, es largo. Sí, es aburrido. Pero en esas páginas hay trampas, oportunidades y definiciones que van a determinar tu resultado económico. Es, además, el documento que la dirección de obra va a usar para rechazarte trabajo si no cumples.
El Presupuesto: Capítulos, subcapítulos, unidades de obra, mediciones, precios unitarios, precios descompuestos. Es el documento económico del proyecto. Cada unidad de obra tiene una medición (cuánto hay que hacer) y un precio (cuánto cuesta hacerlo). Multiplicar una cosa por la otra te da el coste de la partida; la suma de todas, más gastos generales y beneficio industrial, da el Presupuesto Base de Licitación. Simple en concepto. Diabólico en la práctica. Pero eso lo veremos en detalle en otro post.
Los errores clásicos del proyecto
Después de ver unos cuantos proyectos, empiezas a identificar patrones. Los errores más comunes son:
Mediciones que no cuadran con los planos: El proyecto dice que hay 5.000 m³ de excavación. Tú mides los planos y te salen 7.200 m³. Bienvenido al mundo de las mediciones de proyecto. A veces el error es pequeño, a veces es del 30%. Si hay más obra de la prevista, tienes una oportunidad. Si hay menos, tienes un problema. En ambos casos, mejor saberlo desde el principio.
Planos que se contradicen entre sí: La planta dice una cosa, el perfil dice otra, y el detalle constructivo dice una tercera. ¿Cuál es el bueno? Depende del pliego.
Geotecnia insuficiente: El estudio geotécnico se hizo con 4 sondeos para un tramo de 2 km. Es como intentar entender el clima de España mirando solo el tiempo en Madrid. Vas a encontrar sorpresas en cuanto claves la primera excavadora.
Servicios afectados no detectados: El anejo dice que no hay servicios afectados en esa zona. Tú excavas y encuentras una tubería de gas de 200 mm que nadie sabía que existía. Esto pasa. Más de lo que debería.
Contradicciones entre el proyecto y la normativa vigente: El proyecto se redactó hace tres años. Desde entonces ha cambiado la normativa de hormigón, la de geotecnia, o la de seguridad. ¿Qué aplicas? La norma. Siempre la norma vigente. Pero eso genera costes y plazos adicionales que no estaban previstos.
Cuando el proyecto se contradice: el orden de prevalencia
Esto pasa más de lo que debería. Y cuando pasa, necesitas saber qué documento prevalece.

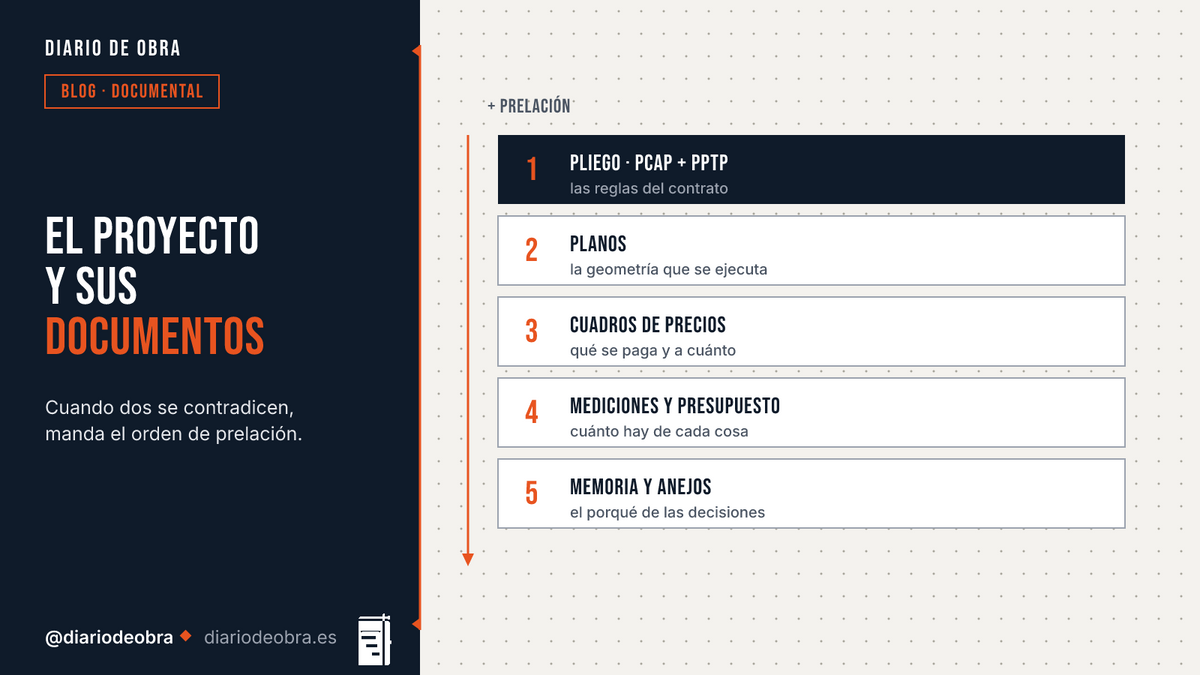

El orden de prevalencia normalmente viene definido en el pliego de cláusulas administrativas (PCAP). Suele ser algo como:
- Planos (lo que está dibujado)
- PPTP (las especificaciones técnicas)
- Mediciones y presupuesto
- Memoria y anejos
Pero ojo: cada proyecto puede definir su propio orden de prevalencia. Léelo. No lo des por supuesto.
Qué hacer cuando encuentras un error
Primer paso: documentarlo. Haz una ficha con el error, la referencia del proyecto (documento, página, plano), lo que dice el proyecto y lo que dice la realidad.
Segundo paso: comunicarlo a la dirección de obra. Por escrito. Siempre por escrito. Un email no es suficiente si el tema es gordo — usa una carta formal con registro de entrada. No lo resuelvas tú solo en el tajo porque "ya lo aclararemos". Eso nunca termina bien.
Tercer paso: proponer una solución. No vayas solo con el problema. Ve con el problema Y con cómo crees que se debería resolver. Eso te posiciona como alguien que construye, no como alguien que solo se queja.
Cuarto paso: no ejecutes nada diferente al proyecto sin autorización escrita de la DO. Si construyes algo distinto a lo que dice el proyecto sin que la DO te lo autorice, asumes el riesgo. Y ese riesgo puede costarte mucho dinero.
El proyecto como ficción útil
Una cosa que aprendes con experiencia es que el proyecto es una aproximación a la realidad, no la realidad misma. El proyectista trabajó con datos limitados, en un despacho, meses o años antes de que tú pises el terreno.
El terreno real es diferente del terreno del estudio geotécnico. Las interferencias con servicios existentes (agua, gas, electricidad, telecomunicaciones) aparecen donde nadie las esperaba. El río crece más de lo que decía la hidrología. La roca está a una cota distinta.
Aceptar que el proyecto es imperfecto no significa ignorarlo. Significa usarlo como punto de partida, verificar lo que puedas, y documentar todo lo que no coincida. Porque esas diferencias son, muchas veces, la base de tus modificados, tus precios contradictorios y tus reclamaciones.
Qué hacer las primeras dos semanas con el proyecto
Si me dieran un consejo para darle a un jefe de obra que acaba de recibir un proyecto nuevo, sería este:
- Lee la memoria completa. Entiende qué vas a construir.
- Lee el PPTP. Con un rotulador. Subraya lo que te afecta.
- Revisa los planos. Busca incoherencias, detalles que faltan, cotas que no cuadran.
- Comprueba las mediciones clave. Al menos las partidas gordas. Las que mueven dinero.
- Identifica los anejos críticos. Geotecnia, hidrología, estructuras. Léelos.
- Haz una lista de dudas. Y mándala a la dirección de obra la primera semana. No esperes a que el problema te encuentre: encuéntralo tú primero.
Hacer esto al principio te cuesta 3-4 días de trabajo intenso. No hacerlo te puede costar meses de problemas.
La actitud correcta ante el proyecto
El proyecto no es la Biblia. Es un punto de partida. Tu trabajo como jefe de obra o de producción es coger ese documento, llevarlo a la realidad, identificar los problemas, y resolverlos.
Los buenos jefes de obra leen el proyecto antes de empezar la obra. Los muy buenos lo leen, lo cuestionan, y llegan al primer día con una lista de preguntas que hacer a la DO.
Los que no lo leen... esos son los que luego tienen problemas. Porque el proyectista no va a estar ahí cuando la retroexcavadora se encuentre con un colector de saneamiento que no aparece en ningún plano. Vas a estar tú. Y en ese momento, lo que hayas leído y entendido del proyecto puede marcar la diferencia entre una incidencia controlada y un desastre.
El proyecto ≠ la realidad
Siempre tiene errores. Es un punto de partida, no la Biblia.
Memoria
La filosofía del proyecto. Para construir, poco.
Anejos
Geotecnia, drenaje, SSAA: aquí están las minas.
Planos
Tu biblia. Nunca completos: mira fechas y escalas.
PPTP
El contrato técnico. Medición y abono = tu dinero.
Presupuesto
Mediciones × precios. Comprueba las partidas gordas.
Orden de prevalencia
Suele ser: Planos > PPTP > Presupuesto > Memoria. Lo fija el PCAP: léelo.
Si encuentras un error
Documenta → comunica por escrito → propone solución → no ejecutes sin OK de la DO.
Tus 2 primeras semanas
Memoria completa + PPTP con rotulador + planos + mediciones clave + lista de dudas a la DO.
