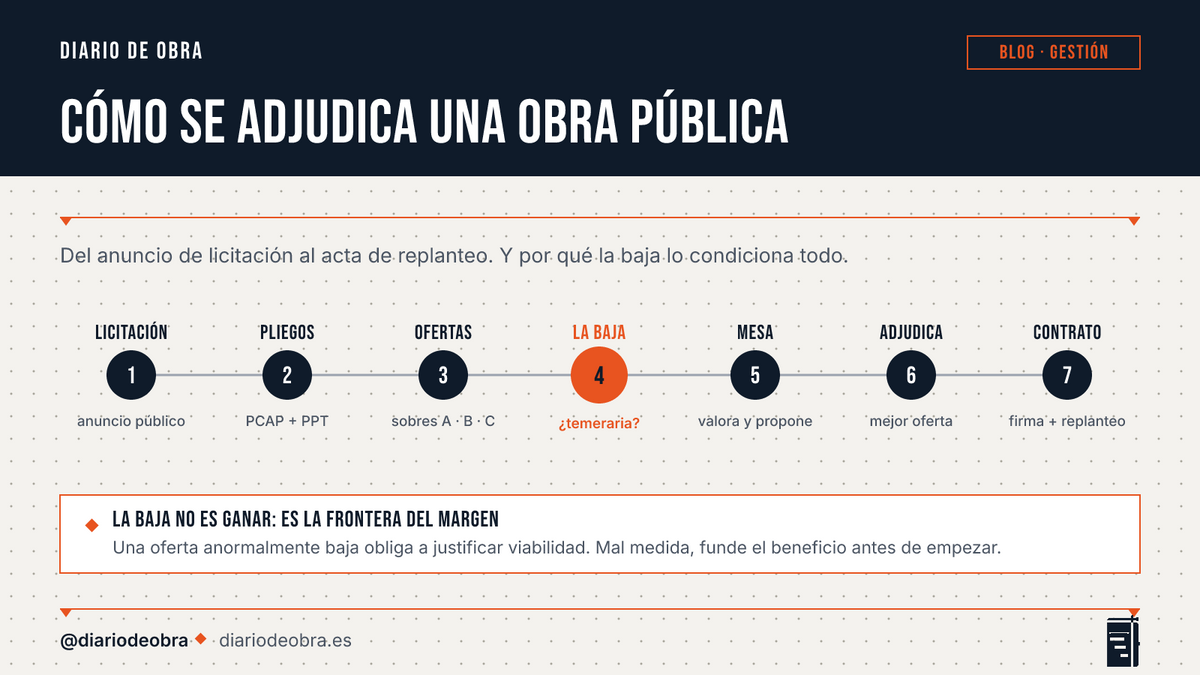

¿Cómo funciona la adjudicación de proyectos de obra civil?

fecha2026-06-16
lectura10 min
autorEloy · jefe de producción en activo
¿Cómo funciona la adjudicación de proyectos de obra civil?

Vale, vamos a hablar de algo que en la universidad te explican con la misma pasión que un manual de instrucciones de una lavadora: la adjudicación de obras.

Pero resulta que es probablemente lo más importante que ocurre antes de que pongas un pie en la obra. Porque si no entiendes cómo llegó ese proyecto a tu constructora, no vas a entender la mitad de las decisiones que se toman después. Y te vas a pasar seis meses preguntándote por qué el presupuesto es tan justo, por qué la planificación parece ciencia ficción, y por qué tu jefe de grupo tiene esa cara permanente de estar resolviendo un sudoku imposible.

Imagina la escena: son las 7:45 de la mañana, tú con el café en la mano y medio dormido, y tu jefe te llama. "Nos han adjudicado una obra. La del puente ese, el de los 14 millones. El que tenía un plazo de 18 meses y un estudio geotécnico de dos páginas." Y así, querido lector, empieza tu aventura. Pero antes de ese momento hay un proceso largo, burocrático, fascinante y a veces surrealista. Vamos a desgranarlo.

El origen de todo: la licitación

Imagina que eres la administración pública (un ayuntamiento, una diputación, el Ministerio, una confederación hidrográfica...). Tienes un problema: necesitas una carretera, un túnel, una estación de metro, una depuradora, un colector que lleva 15 años en el plan director y que nadie sabe muy bien por dónde va. Tienes el dinero (más o menos) y tienes el proyecto (más o menos también, pero eso lo veremos en otro post). Lo que no tienes es una constructora que lo ejecute.

¿Qué haces? Pues lo mismo que harías si necesitaras un fontanero pero fueras MUY burocrático: publicas un anuncio, estableces unas condiciones, y esperas a que vengan los candidatos. Eso es, en esencia, una licitación pública.

¿Dónde se anuncia? En la Plataforma de Contratación del Sector Público (contrataciondelestado.es). Es como Wallapop, pero en vez de sofás de segunda mano hay obras de millones de euros. Y en vez de regatear por WhatsApp, regateas con sobres cerrados ante una mesa de contratación. De hecho, adjudicar una obra es como Tinder pero con sobres cerrados y sin saber si el match te va a arruinar la vida: preparas tu mejor perfil (la oferta), lo mandas, y esperas. Si te eligen, empieza la relación. Y como en Tinder, a veces el perfil no se parece en nada a la realidad.

La administración publica un pliego — que es básicamente el libro de reglas del juego — donde dice qué quiere, cuándo lo quiere, cuánto está dispuesta a pagar como máximo, y qué criterios va a usar para elegir al ganador.

Los pliegos: el contrato que firmas antes de firmar

Hay dos pliegos fundamentales que te van a perseguir toda tu vida profesional:

El Pliego de Cláusulas Administrativas Particulares (PCAP): Es el documento legal. Aquí están las reglas del juego: plazos, penalizaciones, garantías, forma de pago, criterios de adjudicación. Es el documento que, si no lees, te va a explotar en la cara tres meses después de empezar la obra. Es como las condiciones de uso de una app, pero aquí SÍ te afectan.

El Pliego de Prescripciones Técnicas (PPT): Este es el documento técnico. Aquí te dicen qué materiales usar, qué normativa cumplir, qué calidad esperar. Es el documento que te va a hacer discutir con la dirección de obra hasta el fin de los tiempos.

Los tipos de procedimiento

La Ley de Contratos del Sector Público (LCSP, Ley 9/2017, para los amigos "la ley que nadie ha leído entera pero todos citan") establece varios procedimientos de adjudicación. Los principales:

Procedimiento abierto. El más común. La administración publica la licitación y cualquier empresa que cumpla los requisitos puede presentar oferta. Es la "puerta abierta": vienes, presentas, y que gane el mejor (o el más barato, que no siempre es lo mismo). Existe una variante, el abierto simplificado, para contratos de menor cuantía: menos papeleo y, en teoría, más rápido. En la práctica, depende del funcionario de turno.

Procedimiento restringido. Aquí la cosa se pone selecta. Primero se preselecciona a los candidatos (fase de selección) y solo los elegidos pueden presentar oferta (fase de adjudicación). Es como un casting: primero pasas el filtro, luego actúas.

Procedimiento negociado. La administración negocia directamente con uno o varios candidatos. Se usa para casos especiales: urgencia extrema, monopolios técnicos, o cuando las ofertas del procedimiento abierto han sido todas rechazadas. Es el "plan B" de la contratación pública. Ojo: si una obra salió por negociado sin publicidad por urgencia, probablemente el proyecto está verde. Muy verde.

Diálogo competitivo. Para proyectos muy complejos donde la administración no tiene claro ni qué quiere. Se sienta con los candidatos y entre todos definen la solución. Es como ir al restaurante y decir "chef, sorpréndame". Raro en obra civil, más común en concesiones.

El proceso de oferta: donde tu empresa apuesta

Cuando tu constructora decide que quiere presentarse a una licitación, se monta un equipo de estudio. Estos son los tipos que se encierran en una sala durante semanas, miran el proyecto, lo miden, lo presupuestan, le dan vueltas, y al final presentan una oferta.

Esa oferta normalmente se organiza en sobres (dos o tres, según el pliego):

  • Sobre A (documentación administrativa): demuestras que existes, que no debes dinero a Hacienda, que tienes solvencia, que no estás inhabilitado. El papeleo.
  • Sobre B (propuesta técnica): tu plan. Cómo vas a hacer la obra, con qué medios, qué metodología, qué mejoras ofreces. Es la parte donde tu constructora intenta demostrar que no solo es la más barata, sino también la más capaz. Aquí es donde brillas (o donde copias y pegas de la última oferta y rezas).
  • Sobre C (oferta económica): el número. Cuánto vas a cobrar por hacer la obra. Aquí es donde se ganan y se pierden las obras.

Y aquí está la trampa de la oferta económica: si el presupuesto de licitación dice que la obra vale 10 millones, tu constructora oferta por 8,5. Otra por 8,2. Otra por 7,8. Esa baja que presentas se come directamente el margen de beneficio. A veces se come algo más. Y ese "algo más" es lo que luego tienes que recuperar tú en obra, con modificados, con contradictorios, con ingenio. Pero de eso hablaremos en otro post.

La baja temeraria: el elefante en la habitación

La baja es el descuento que ofreces. Si el presupuesto de licitación es 10 millones y tú ofertas 8, tu baja es del 20%. El que oferta más bajo no siempre gana, porque existe un mecanismo de protección: la baja temeraria (o anormalmente baja). Es cuando tu oferta es tan barata que la mesa de contratación dice: "Oye, ¿seguro que puedes hacer esto por ese precio?".

La LCSP establece fórmulas para determinar cuándo una baja es temeraria. Si caes en temeraria, te piden que justifiques tu oferta. Y aquí viene lo bueno: la justificación de la baja temeraria es un ejercicio de ficción creativa que haría llorar a García Márquez. "Sí, podemos hacerlo por ese precio porque tenemos una cantera propia, maquinaria amortizada, un equipo motivadísimo y un proveedor de hormigón que nos lo regala porque somos muy majos." ¿Se lo creen? A veces sí, a veces no. El arte está en hacer que los números cuadren en el papel.

Los criterios de adjudicación

Aquí es donde la cosa se pone interesante. La LCSP establece que la adjudicación se basa en la "mejor relación calidad-precio". En la práctica, la mesa de contratación (un comité de funcionarios, técnicos y asesores) evalúa las ofertas con una tabla de puntuación de dos grandes bloques:

Criterios evaluables de forma automática (objetivos): básicamente el precio, pero también el plazo ofertado y cualquier dato cuantificable. Son criterios matemáticos: se aplican con fórmula. El que oferta más bajo, más puntos.

Criterios evaluables mediante juicio de valor (subjetivos): aquí entran las memorias técnicas, las propuestas de mejora, el plan de obra, la experiencia previa. El comité los lee y los puntúa. Es más subjetivo, sí. Hay margen de interpretación, sí. Y a veces hay sorpresas.

La ponderación entre ambos varía según la licitación. Normalmente la oferta económica pesa entre un 40% y un 60% del total, y el resto es técnica. Hay obras 60-40, otras 50-50, y algunas donde la técnica pesa más que el precio (que suelen ser las más interesantes de ejecutar). Pero cada licitación es un mundo.

Una vez evaluadas todas las ofertas, la mesa propone al adjudicatario, el órgano de contratación lo ratifica, y te llega la notificación.

La UTE: cuando necesitas un amigo

A veces una obra es demasiado grande para una sola empresa. O la clasificación requerida es muy alta. O simplemente quieres repartir riesgo. Entonces creas una UTE (Unión Temporal de Empresas).

La UTE es como un matrimonio de conveniencia: dos o más empresas se juntan para una obra concreta, comparten responsabilidad (normalmente solidaria e ilimitada, que suena tan bien como parece), y cuando la obra termina, se disuelve. La convivencia es... interesante. Cada empresa tiene su cultura, sus procedimientos, su forma de hacer las cosas. Juntarlas es como meter a dos familias políticas en la misma casa por Navidad. Puede salir bien. Puede salir como la cena del año pasado.

Del anuncio al contrato: la línea temporal

Para que te hagas una idea del recorrido completo:

  1. Publicación del anuncio en la Plataforma de Contratación.
  2. Plazo de presentación de ofertas: normalmente 26-40 días naturales.
  3. Apertura de sobres: primero el A (administrativo), luego el B (técnico), luego el C (económico).
  4. Evaluación y puntuación de las ofertas.
  5. Propuesta de adjudicación por la mesa de contratación.
  6. Adjudicación por el órgano de contratación.
  7. Notificación al adjudicatario.
  8. Formalización del contrato: firma ante notario o documento administrativo.
  9. Acta de replanteo y comienzo de la obra.

Desde la publicación hasta el inicio real de la obra pueden pasar 6, 9, 12 meses o más. Sí, meses. La burocracia no tiene prisa. Tu obra sí, pero la burocracia no.

¿Y qué pasa después de ganar?

Felicidades, tu constructora ha ganado. Ahora viene la realidad.

Firmas el contrato, constituyes las garantías (normalmente un 5% del importe de adjudicación que se queda retenido como fianza), y empieza a correr el plazo.

Y aquí es donde entras tú, jefe de obra. Con un presupuesto que ya tiene una baja incorporada, un plazo que probablemente es optimista, y un proyecto que — sorpresa — tiene errores, contradicciones y cosas que no cuadran. Pero eso, querido lector, es otro capítulo de esta historia.

¿Y qué le importa al jefe de obra de todo esto?

Mucho más de lo que crees. Cuando te entregan una obra, te dan el proyecto, el contrato y un "adelante". Pero si no entiendes CÓMO se adjudicó esa obra, te pierdes información crítica:

  • La baja: si tu empresa bajó un 25%, ya sabes que el presupuesto es ficción. Tienes que ejecutar a un coste un 25% menor que el previsto. Eso lo condiciona TODO.
  • Las mejoras ofertadas: ¿tu empresa ofreció un plazo menor? ¿Mejoras técnicas? Eso está en el contrato y es de obligado cumplimiento. Si no lo lees, un día la dirección de obra te lo recordará.
  • El tipo de procedimiento: si fue un negociado sin publicidad por urgencia, asume que el proyecto está verde.
  • Los criterios de adjudicación: entender por qué ganó tu empresa te da pistas sobre las expectativas del cliente.

Consejo del abuelo: pide siempre la oferta de licitación de tu empresa. Léela. Entiéndela. Es el compromiso que tu empresa firmó. Y tú eres el que va a tener que cumplirlo.

Lo que deberías llevarte de aquí

Si eres jefe de obra o de producción y nunca te has parado a entender el proceso de adjudicación, estás jugando sin conocer las reglas. Cada decisión que tomas en obra — desde qué subcontrata contratas hasta cómo negocias un precio contradictorio — tiene su origen en lo que se decidió durante la licitación.

Entender la adjudicación no es trabajo del departamento de estudios. Es trabajo tuyo. Porque cuando estés sentado delante de la dirección de obra defendiendo un modificado, necesitas saber de dónde vienes para saber adónde puedes ir. Te da contexto, te da argumentos, y te da una ventaja que la mayoría de tus colegas no tiene: saber de dónde vienes antes de decidir hacia dónde vas.

Y si después de leer todo esto sigues pensando que la adjudicación no va contigo, tranquilo: un día te pedirán que justifiques un precio contradictorio que venía de la oferta, y ese día desearás haber leído este post.

🗺 Canvas · adjudicacion.canvasmapa de conceptos

Licitación pública

La administración publica el anuncio en la Plataforma de Contratación.

Los pliegos

PCAP: reglas legales. PPT: reglas técnicas. Léelos antes de que exploten.

La oferta (3 sobres)

A: papeleo · B: propuesta técnica · C: el número.

La baja

El descuento se come el margen. Temeraria = a justificar.

Mesa de contratación

Precio por fórmula + técnica por juicio de valor (40-60% el precio).

Adjudicación y contrato

Notificación, garantía del 5%, acta de replanteo… y corre el plazo.

Tú, jefe de obra

Pide la oferta de licitación de tu empresa y léela: la baja y las mejoras ofertadas condicionan TODO tu presupuesto y tu contrato.

Contenido para suscriptores

Suscríbete y sigue leyendo

Te dejo este y los próximos artículos técnicos para jefes de obra. Sin humo. Déjame tu email y desbloqueas la lectura completa.

Sin spam. Te puedes dar de baja cuando quieras.

2026-06-16 · 2091 palabras · diariodeobra.es
